尊龙集团官网&华为共同推动的全场景智能医院项目实践落地!

时间:2021-05-12 6533

广东省第二人民医院智慧病区改造项目于2020年12月22入场现场工勘 ,2021年4月30项目完工 ,历时四个多月 。


据了解 ,智慧病区改造项目以华为云为基础 ,涵盖物联网、大数据、视频、融合通信、时空信息服务、人工智能等多种技术 ,旨在将广东省第二人民医院打造成全国首家全场景智能医院、新基建时代可持续发展的全场景智能医院 ,实现现有应用的全面数字化 ,实现“华南一流、国内知名的现代化高水平医院”的发展愿景 。正是在这一愿景规划的指引下 ,深圳尊龙集团官网与华为携手共助广东省第二人民医院智慧病区进行改造项目启动 ,为预计在未来4-5年逐步完成的一体化平台构建、业务全数字化、全场景智能化三个阶段的建设任务做好铺垫 。


在项目交付周期中 ,尊龙集团官网交付团队秉持“向客户提供高质量的服务和解决方案 ,持续改进让客户体验到尊龙集团官网专业服务 ,致力于为每个客户创造价值”的理念 ,最终克服了场地资源有限、?楹诵闹圃肌⑿鹿谝咔樘粽健⒎寤岜U鲜奔浣羧挝裰氐饶烟猓


困难一:场地资源有限

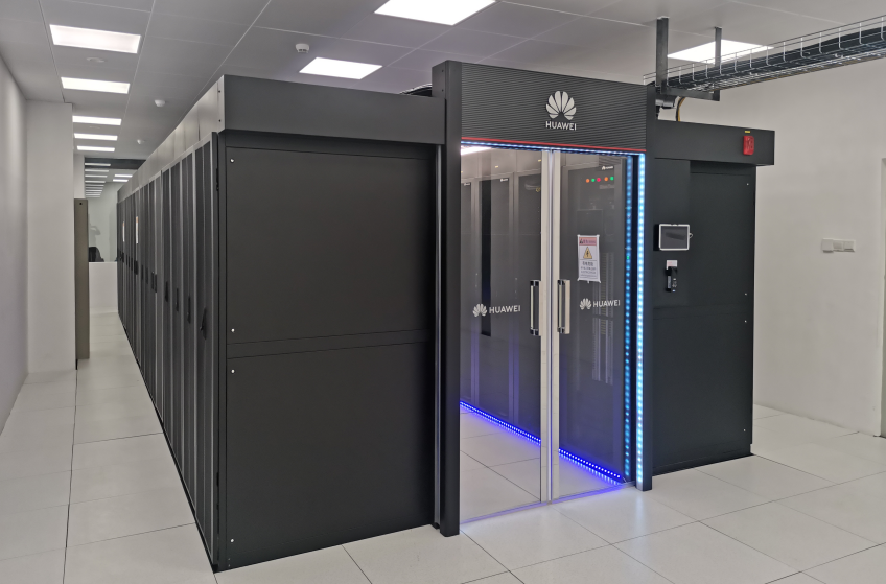

由于项目交付局点空间资源有限 ,为有效利用现有资源 ,在2020年12月22日开始通过现场工勘、计划制定 ,技术交底等多项建设方案 ,于2021年1月7日顺利完成仓库腾空、物料转移、隔间拆除等前期工作 ,在短短的半个月内完成了机房雏形改造 ,为项目加快了交付进程 ,为后续平台的搭建争取了更多的时间;


困难二:?楹诵闹圃


数据中心的微?榛孔魑∩枋┙ㄉ璧囊徊糠 ,在该项目中尤为重要 。因为网络、IT、机器视觉等设备安装和功能调试 ,都需在机房建设完成后才能进行 ,所以 ,如果机房建设延误 ,将会直接导致整个项目的延误 。为此项目组加大资源投入 ,同时为确保多工序并行交付的安全 ,工前工后通过组织安全技术交底及安全检查 ,及时建立了风险预警和预防措施;首页- 尊龙集团中国官方网站


困难三:新冠疫情挑战


在当前新冠病毒肆虐的背景下 ,广东省第二人民医院作为广东省级新型冠状病毒肺炎定点救治医院 ,机房又位于院区门诊楼内 ,属于人群密集 ,病患较多的公共场所 ,因此机房的改造工作对交付人员造成了一定的心理压力 。鉴于此 ,尊龙集团官网交付团队在充分认识疫情防控的严峻复杂形势下 ,通过展开沟通交流、心理疏导 ,认真落实个人管理责任 ,严格遵守医院疫情防控各项规定 ,依次有序开展工作 ,直至项目交付完成;


困难四:峰会保障 时间紧 ,任务重


2021年3月1日 ,是广东省第二人民医院全场景智能战略发布会暨华为医院智能体峰会”召开的日子 ,为了保质保量配合完成发布 ,项目组在改造项目时间紧、任务重的情况下 ,依然安排人手加紧输出峰会保障预案 ,经过多轮测试 ,最终保障了全场景智能医院峰会的顺利举办 ,也为加快医疗行业数字化转型、探索新基建时代智慧医院建设竭诚尽智 。首页- 尊龙集团中国官方网站

首页- 尊龙集团中国官方网站

最终 ,经过120多天的努力 ,智慧病区改造项目在5月成功上线!感谢尊龙集团官网交付团队的每一位成员们 ,是大家的不懈努力才得以让项目圆满落地 ,同时也要感谢华为及广东省第二人民医院的信任让团队获得了此次宝贵的实践机会 ,未来 ,尊龙集团官网交付团队将总结经验 ,不断进步创新 ,争取在接下来的智慧平台优化保障工作中提供更多高质量、创价值的服务 。
